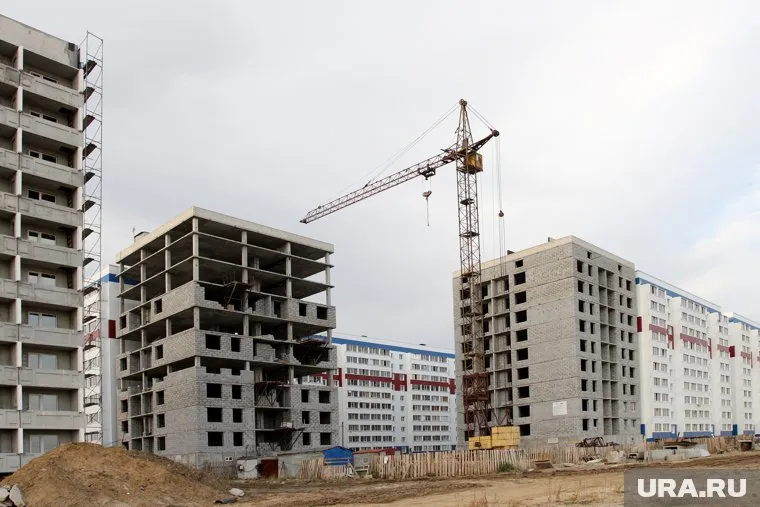

«URA.Ru» выяснило, как обстоят дела с присоединением ЖК «Снегири» и «Апельсин» к сетям водоснабжения и водоотведения. «Более медленными темпами, чем мы ожидали», — сообщили агентству в АО «Водный союз». Подробности — в нашем материале.
Вопрос официальной сдачи сетей, обеспечивающих водоснабжение и водоотведение жилищных комплексов «Снегири» и «Апельсин» (застройщик — СМУ КПД), не может быть решен, пока не будет полностью модернизирован коллектор № 15. Модернизация коллектора актуальна не только для новостроек. От него зависит бесперебойная работа канализационной системы еще и 3-го, 5-го, 6-го, 6А микрорайонов, которая и так функционирует на пределе своих возможностей из-за уже введенных в эксплуатацию жилых домов ЖК «Снегири».
Напомним, 25 июля 2016 года был подписан протокол о намерениях, призванный разрешить ситуацию с новостройками «СМУ КПД». Казалось бы, в рамках договоренности все проблемы, препятствующие сдаче жилых домов, устранены, в том числе и одна из самых серьезных — завершение модернизации коллектора № 15. Банк, энергокомпании, сторонний инвестор — все выполнили обязательства, под которыми подписались в протоколе. Однако «Водный союз» обеспокоен тем, что не наблюдается особой активности в решении вопроса водоснабжения и водоотведения со стороны «СМУ КПД» — в данном случае застройщика и подрядчика в одном лице. В том числе и в отношении модернизации пятнадцатого коллектора.
«Прежде чем продолжать модернизацию, застройщик должен устранить технические замечания, касающиеся предыдущего, уже модернизированного участка трубопровода. Но этого до сих пор не сделано», — сообщил руководитель «Водного союза» Владимир Овсянников.
Ситуацию усугубила авария на модернизированном участке.
«Мы проверяли сети на предмет того, нормально ли принимают стоки существующие трубопроводы, и обнаружили, что на участке пятнадцатого коллектора, модернизированном в 2013 году, произошло рассоединение трубы и, как следствие, засорение и подъем уровня воды в коллекторе. Не устранив такую аварию, нельзя выполнять работы на трубопроводе дальше», — рассказывает Владимир Овсянников.
Авария сложная, но технически устранимая, считают коммунальщики. Необходимо установить перекачивающую установку, опорожнить аварийный участок и соединить трубу, предварительно разобравшись в причинах аварии. Тем не менее «СМУ КПД» понадобилась неделя, чтобы приступить к работам. «Об аварии руководству „СМУ КПД“ сообщили 29 августа. И только 5 сентября представители застройщика приступили к работе. И это только по аварии, а предыдущие замечания так и остаются неустраненными», — оценивают проблему в «Водном союзе».
Глава «Водного союза» Владимир Овсянников объяснил, что должен сделать застройщик
АО «Водный союз» проведет техприсоединение домов ЖК «Снегири» и «Апельсин» после того, как готовность к работе коллектора № 15, разводящих и внутренних сетей водоснабжения и водоотведения будет подтверждена осмотром, проведенным по заявке застройщика, и необходимыми документами от него.
По словам Владимира Овсянникова, суть проблемы в том, что работы на сетях водоснабжения и водоотведения идут крайне медленно. Отметим, что согласно протоколу о намерениях сторон, администрация города гарантирует подписание финансового поручительства за «СМУ КПД» в случае, если вопрос по организации достройки коллектора № 15 не будет решен «СМУ КПД» до 6 сентября.

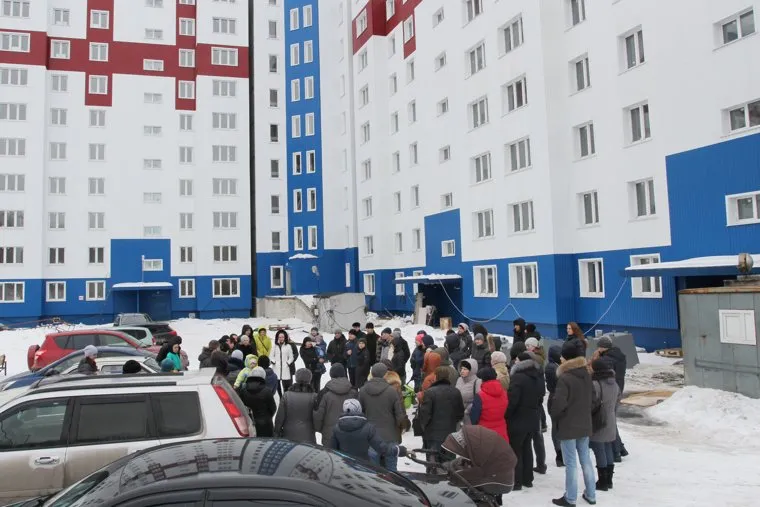

«URA.Ru» будет следить за тем, как развивается ситуация и станет ли пятнадцатый коллектор причиной очередной задержки сдачи жилья дольщикам ЖК «Снегири» и «Апельсин».
